Lieferant - Kapazität

Für Lieferwerke können an dieser Stelle Kapazitäten in Produktionseinheiten verwaltet werden. Die Kapazitäten beziehen sich auf ein Werk oder ein Modell. Es werden Wochenkapazitäten verwaltet. Im Dispositionslauf werden die Aufträge den Lieferwerken / Lieferanten zugeordnet, dabei spielt die Priorität des Lieferanten beim Basisartikel eine Rolle. Dem Lieferanten mit der höchsten Priorität werden die Aufträge übergeben, wenn die Lieferant-Kapazität für den kompletten Auftrag entweder ausreicht oder unbegrenzte Kapazitäten (keine Begrenzungsdaten für Lieferant-Kapazität) vorhanden sind.

Bestimmen Sie eine Werkskapazität und eine Modellkapazität, so darf die Modellkapazität einzeln aber auch die Werkskapazität bei Auftragseingabe nicht überschritten werden. (die Modellkapazität zählt innerhalb der Werkskapazität und nicht additiv zur Werkskapazität).

* Für die Bestimmung der Kapazitäten des Lieferanten pro Woche gibt es folgende Regeln.

-Wenn Kapazität = 0          dann ist keine Kapazität frei (Urlaub, Feiertag usw.)

-Wenn Kapazität = NULL (keine Eingabe) dann unbegrenzte Kapazität

Mandant

Bezeichnung des Mandanten

Nr.

Nummer des Lieferwerkes / Lieferanten.

Bezeichnung

Bezeichnung des Lieferwerkes / Lieferanten.

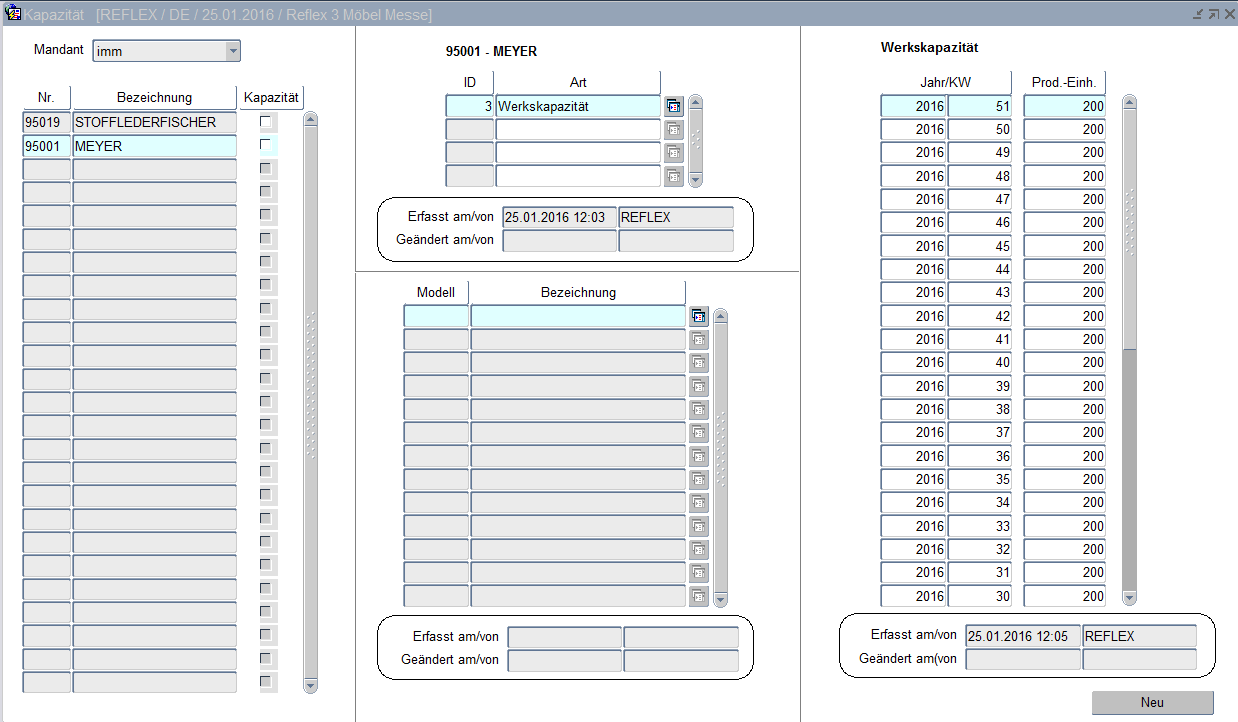

Kapazität

Kennzeichnung, ob Kapazitäten für den Lieferanten hinterlegt wurden.

ID

Interne Kapazitäts-ID. Diese Nummer wird vom System vergeben.

Art

Angabe, um welche Kapazitätsart es sich handelt. Zur Verfügung stehen Werks- und Modellkapazität.

Erfasst

Datum, wann die Daten erfasst wurden.

Benutzer

Benutzer, der diese Daten erfasst hat.

Geändert

Datum, wann die Daten geändert wurden.

Benutzer

Benutzer, der diese Daten geändert hat.

Modell

Nummer des Modells wofür die Modellkapazität gelten soll. (Kann nur dann erfasst werden, wenn die Art = "Modellkapazität" gewählt wurde.)

Bezeichnung

Bezeichnung des Modells wofür die Modellkapazität gelten soll.

Erfasst

Datum, wann die Daten erfasst wurden.

Benutzer

Benutzer, der diese Daten erfasst hat.

Geändert

Datum, wann die Daten geändert wurden.

Benutzer

Benutzer, der diese Daten geändert hat.

Jahr/KW

Kalenderjahr und -Woche der Produktionseinheiten.

Prod.-Einh.

Anzahl der Produktionseinheiten. Die Produktionseinheiten werden in den Stammdaten des Basisartikels verwaltet.

Erfasst

Datum, wann die Daten erfasst wurden.

Benutzer

Benutzer, der diese Daten erfasst hat.

Geändert

Datum, wann die Daten geändert wurden.

Benutzer

Benutzer, der diese Daten geändert hat.

Button

Neu

Mit der Schaltfläche "Neu" kann ein Jahreskalender eines Lieferwerkes mit den Produktionseinheiten automatisch gefüllt werden. Hierfür wechselt das System in den Menüpunkt KW hinzufügen.

Kapazitätsprüfung

In der Auftragserfassung wird beim Abschließen des Auftrages die Kapazitätsprüfung mit einer Prüfung auf die Lieferzeiten des Lieferanten verknüpft. Wenn eine Lieferzeit für einen Hauptlieferanten / Modell hinterlegt ist, so wird der im Auftrag erfasste Liefertermin gegen die Daten geprüft. Wurde die Prüfung erfolgreich abgeschlossen, so wird der Auftrag automatisch abgeschlossen.

Kapazitätsprüfung OK – Liefertermin Lieferant nicht OK

Ist die Kapazitätsprüfung für die Woche OK, so kann der Anwender entscheiden, ob der ermittelte Lieferanten-Liefertermin in den Auftrag übernommen werden soll, oder ob er die Prüfung abbricht. In diesem Fall wird der Auftrag nicht abgeschlossen.

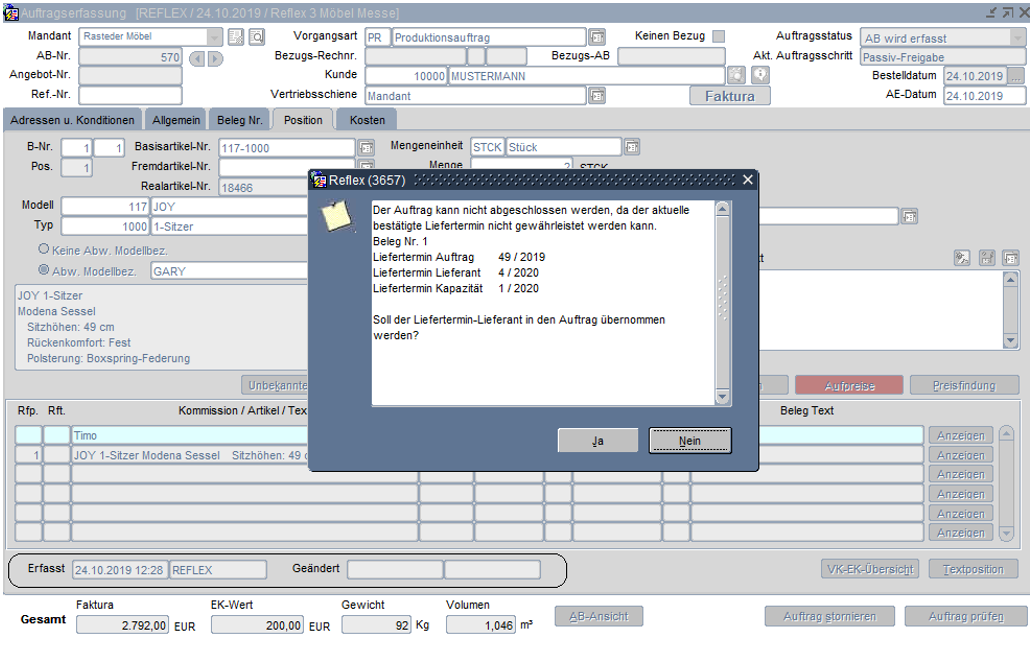

Kapazitätsprüfung nicht OK – Liefertermin Lieferant OK

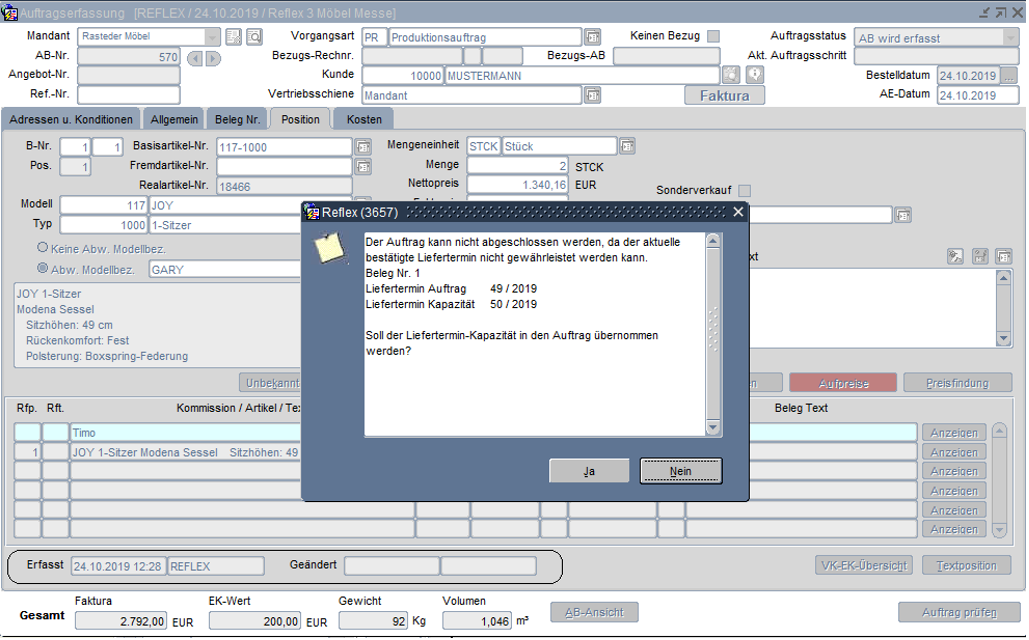

Wenn eine Lieferzeit für einen Hauptlieferanten / Modell hinterlegt ist, so wird der im Auftrag erfasste Liefertermin gegen die Daten geprüft. Ist die Kapazitätsprüfung für die Woche nicht OK, so wird ein neuer Liefertermin-Kapazität vorgeschlagen. Der Anwender kann dann entscheiden, ob der neu ermittelte Liefertermin-Kapazität in den Auftrag übernommen werden soll, oder ob er die Prüfung abbricht. In diesem Fall wird er Auftrag nicht abgeschlossen.

Wenn keine Position Lieferanten-Lieferzeit hinterlegt ist, so wird nur die Kapazitätsprüfung durchgeführt. Ist die Prüfung OK, so wird der Auftrag automatisch abgeschlossen. Ist die Kapazitätsprüfung nicht OK, wird ein neuer Liefertermin-Kapazität vorgeschlagen. Der Anwender kann entscheiden, ob der neu ermittelte Liefertermin-Kapazität in den Auftrag übernommen werden soll, oder ob er die Prüfung abbricht. In diesem Fall wird er Auftrag nicht abgeschlossen.
